石家庄地铁1号线二期北段工程实现“电通”
来源:集团物资设备部 时间:2026.04.16

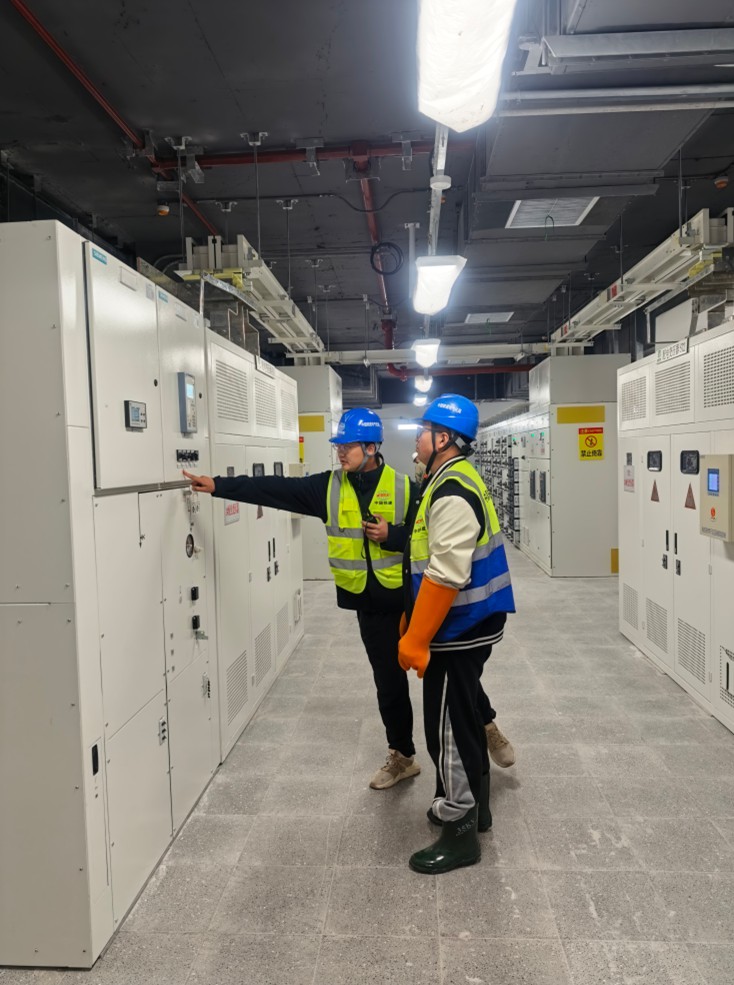

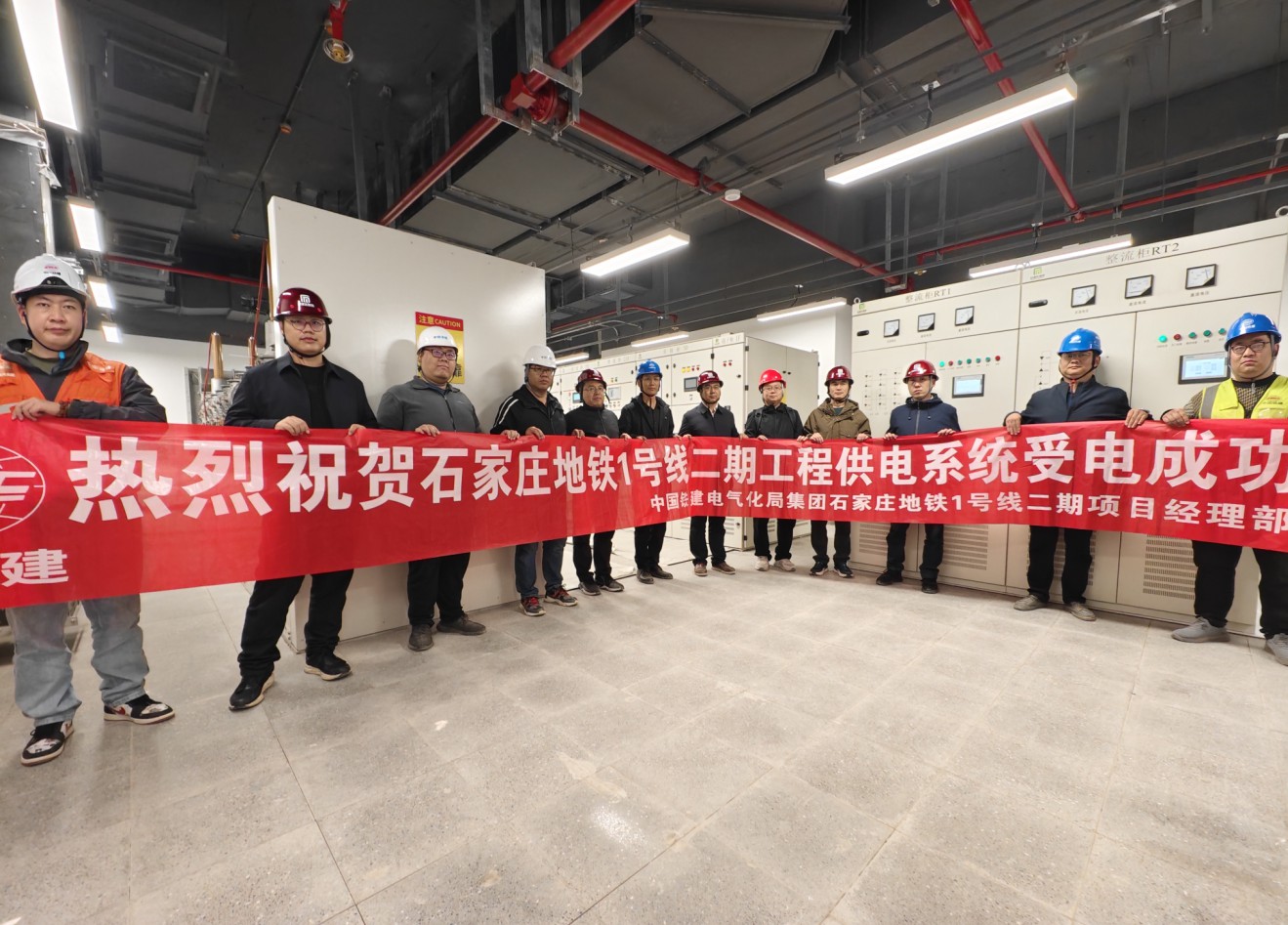

4月15日晚,随着最后一面35kV开关柜断路器合闸,1号线二期北段工程供电系统35kV环网一次送电成功,标志着该线路完成全面受电,正式“电通”。


此次送电范围涵盖石家庄地铁1号线二期北段工程2座车站、3个区间。自今年2月份进场以来,为确保电通节点顺利完成,轨道集团组织施工单位及相关部门紧密协作,成立专项工作小组,针对难点问题制定详细应对措施。通过优化施工方案,采用先进施工技术和设备,合理安排施工顺序和作业时间,建立涵盖设备安装条件跟踪、设备到货协调及安装质量控制的全流程联动机制,有效保障了施工进度和质量,最终提前15天完成“电通”节点。


35kV电通是地铁建设中继“洞通”“轨通”后的又一重要里程碑。此次“电通”为车站开展各类系统调试提供了稳定电力保障。此次北段的顺利“电通”,为1号线二期北段工程后续施工创造了有利条件。

接下来,轨道集团将继续加压奋进,聚焦关键环节和突破重点难点,组织各施工单位,全面加强工程安全、质量和进度的统筹管理,坚持高标准、严要求,全力以赴推进工程建设,确保1号线二期北段工程于2026年年底开通运营。
