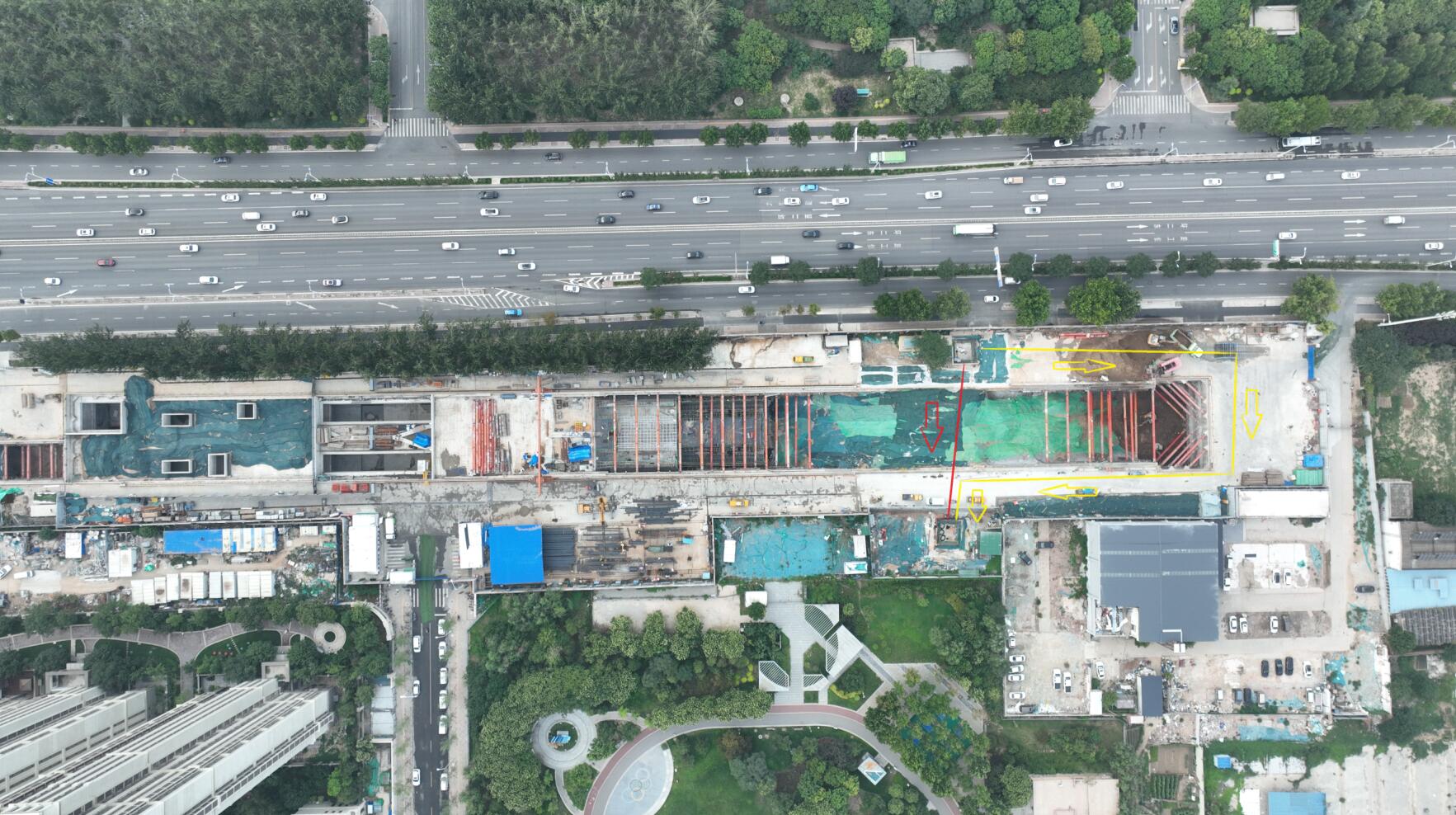

7月15日,石家庄地铁4号线一期工程体育公园站顺利完成110kV电力迁改,成为全线首个完成110kV高压电力迁改的车站,为工程高效快速推进奠定了基础。
体育公园站110kV电力隧道长为210米,包含6条高压输电线路,埋深7米,为2.2米*2米框架结构,采用明挖法施工,利用钢板桩+钢支撑方式放坡分层开挖。该电力隧道制约两段主体结构施工,关系到区间盾构始发的节点。为确保在夏季电力保供的前提下完成电力迁改施工,轨道集团组织项目单位成立管线迁改攻坚小组,提前策划前期方案及手续办理,每日召开前期工作推进专题会,安排专人牵头积极对接供电局、电力公司等外部单位,对管线迁改进度及时跟踪纠偏,现场采取24小时不间断作业,克服了既有电力线防护安全风险高、协调难度大、雨季施工等问题,为管线迁改单位提供必要的施工条件。
下一步,轨道集团将继续压实压紧管控责任,细化分解各个工序,稳步推进后续工程施工,确保各节点顺利实现。
